zum Main Content

Fernwärmeanschluss

Planen Sie einen Fernwärmeanschluss oder arbeiten Sie an einem Fernwärmeprojekt? Hier finden Sie alle relevanten Informationen rund um den Anschluss an das Fernwärmenetz von IWB – von aktuellen Neuigkeiten, der Planung und Anmeldung eines Anschlusses über Formulare bis hin zu technischen Richtlinien.

Aktuelle Informationen

In dieser Übersicht finden Sie aktuelle Informationen und Änderungen rund um die Fernwärme. Die Inhalte werden laufend aktualisiert.

Verfügbarkeit prüfen

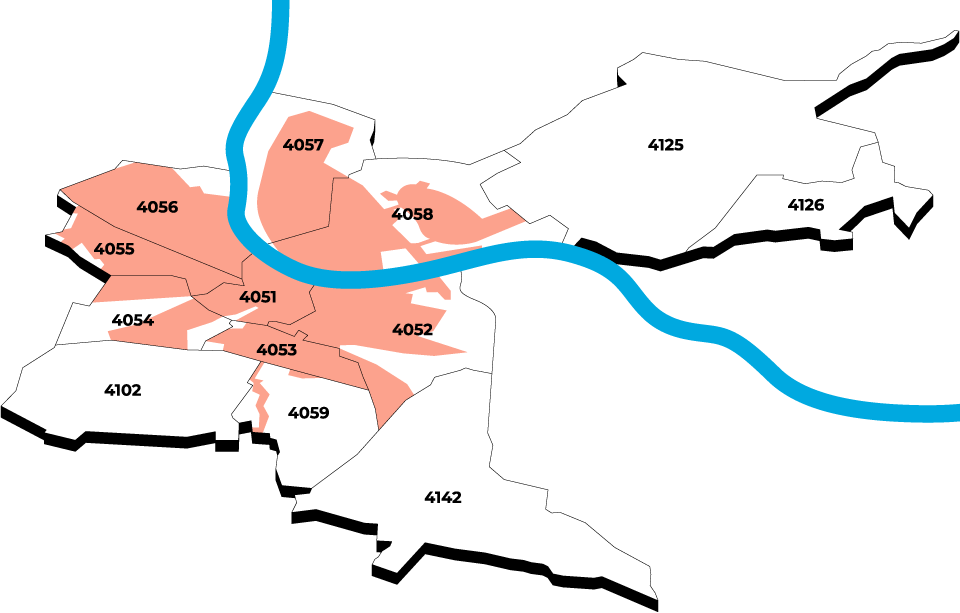

IWB Versorgungsgebiet für Fernwärme

Das IWB-Fernwärmenetz wird laufend ausgebaut. Prüfen Sie über die interaktive Karte, ob eine Liegenschaft bereits an das Fernwärmenetz angeschlossen werden kann oder wann eine Erschliessung geplant ist.

Anfrage und netztechnische Vorabklärung

Neuanschluss und Anpassung bestehender Anschlüsse

Folgende Anliegen können Sie mithilfe des Anfrageformulars zum Fernwärmeanschluss klären:

  • Neuanschluss an das Fernwärmenetz
  • Leistungsanpassung
  • Verlegung bestehender Anschlüsse
  • Technische Prüfung bestehender Anschlüsse

Bitte laden Sie das Anfrageformular herunter, füllen Sie es aus und senden Sie es uns zurück.

Werden für dieselbe Liegenschaft gleichzeitig weitere Medienanschlüsse erstellt oder angepasst (z.B. Wasser oder Strom), reichen Sie bitte die entsprechenden Anfrageformulare ebenfalls ein. Die Gesamtplanung erfolgt erst nach Eingang sämtlicher Anfragen.

Netztechnische Vorabklärung

Gewisse Projekte benötigen vor der Einreichung eines Anschlussgesuchs eine netztechnische Vorabklärung.

Diese wird in folgenden Fällen benötigt:

  • Unklarheiten bezüglich der Fernwärmeerschliessung
  • Spezielle Anschluss- oder Leistungssituationen
  • Projekte mit erhöhtem Abstimmungsbedarf

Die Vorabklärung ersetzt das Anschlussgesuch nicht.

Bitte laden Sie das Formular "Netztechnische Vorabklärung" herunter, füllen Sie es aus und senden Sie es uns zurück.

Das Vorgehen ist wie folgt

  1. 1.

    Unterlagen einreichen

    Sie reichen alle Unterlagen bei IWB unter anschlussleitungen@iwb.ch ein (ausgefüllte Anfrageformulare und Baupläne).

  2. 2.

    Koordinationssitzung organisieren

    Bei Neubauten organisieren wir eine Koordinationssitzung mit allen involvierten Fachpersonen – vorausgesetzt, sämtliche Anfragen aller betroffenen Medien (Strom, Wasser etc.) sind eingegangen. Ist dies nicht der Fall, können wir die Anfrage noch nicht bearbeiten.

  3. 3.

    Angebot erstellen

    Wir erstellen und versenden ein verbindliches Angebot an die Eigentümerinnen und Eigentümer.

  4. 4.

    Vertrag unterzeichnen

    Die Eigentümerinnen und Eigentümer senden den unterschriebenen Netzanschlussvertrag an uns zurück.

  5. 5.

    Auftrag auslösen

    Nach Erhalt des unterschriebenen Netzanschlussvertrags lösen wir den Auftrag aus.

Eine Produktübersicht erhalten Sie auf unserer Produktseite.

Verbrauchsdaten anfordern

Benötigen Sie die Energieverbrauchsdaten (Strom, Fernwärme oder Gas) Ihres Kunden oder Mieters? Dann füllen Sie das Formular aus, lassen Sie es unterzeichnen und stellen Sie es uns per Postversand oder Mail an waerme@iwb.ch zu.

Weitere Hilfsmittel

Folgende Unterlagen unterstützen Sie bei Planung und Ausführung:

Planungsunterlagen

Für die Beratung Ihrer Kundschaft und die Projektierung finden Sie hier die wichtigsten Unterlagen:

Anbieter von Übergabestationen

Die Übergabestation kann auch über das Gesamtpaket Wärmebox-Fernwärme bezogen werden. Einen Überblick von Anbietern mit kompatiblen Übergangsstationen finden Sie hier. Wir akzeptieren die Anbieter, die die Anforderungen unserer TAB’s erfüllen.

Vorschriften und technische Richtlinien

Installationsanzeige, Abnahme und Inbetriebnahme

Installationsanzeige einreichen

Vor der Erstellung einer neuen Fernwärmeanlage ist die ausgefüllte Installationsanzeige per E-Mail an installationskontrolle@iwb.ch einzureichen.

Nach erfolgter Bewilligung können die weiteren Arbeiten durch den ausführenden Installationsbetrieb koordiniert werden.

Material und Termine koordinieren

Für die Materialbestellung sowie die Terminvereinbarung für Abnahme und Inbetriebnahme ist die Koordination unter +41 61 275 56 56 zu kontaktieren.

Abnahme

Bei der Abnahme prüft IWB die fachgerechte Ausführung und Installation der Anlage und nimmt die erforderliche Druckprobe ab.

Inbetriebnahme

Nach erfolgreicher Abnahme und Fertigstellung aller erforderlichen Installationsarbeiten erfolgt die Inbetriebnahme im Beisein des Installationsbetriebs, des Elektrikers und des Herstellers. Dabei wird die korrekte Funktion der Anlage überprüft und die Freigabe für den Betrieb durch IWB erteilt.

Anschluss ausser Betrieb nehmen

Melden Sie geplante Ausserbetriebnahmen frühzeitig mit dem entsprechenden Formular.
Folgende Vorlaufzeiten sind zu beachten:

  • Mindestens 90 Tage für Fernwärmeanschlüsse
  • Mindestens 14 Tage für die Demontage von Zählern

Aus Sicherheitsgründen dürfen Abbrucharbeiten sowie Arbeiten an IWB-Anschlüssen erst beginnen, nachdem die Trennung vom IWB-Netz («Kassierung») durchgeführt und abgeschlossen wurde.
